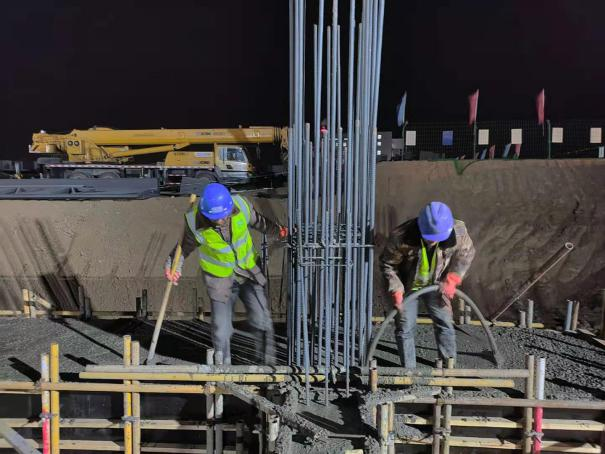

3月14日下午,熱電聯產項目主廠房B、C、D軸線基礎混凝土澆筑完成,總澆筑量約1200立方。
據悉,熱電聯產項目主廠房包括1×130t/h+1×220t/h鍋爐+2×18MW汽機組、除氧間、煤倉間、10KV配電室等建設項目,該項目自2月18日開工以來,完成了主廠房B、C、D軸線的鋼筋綁扎、模板支護加固及澆筑,220t/h鍋爐基礎房心土回填,130t/h鍋爐鋼架吊裝,爐后區域基坑換填碾壓等工作。
目前熱電聯產項目工地現場多線開展、多點開花。辦公樓、聯合建筑已完成開挖及地基處理工作,檢修間、材料庫及化水區域已完成80%開挖及地基處理工作。
下一步,項目建設各方將通力合作,在保證安全、質量的同時爭取早日完成主廠房、配電室、材料庫等20余個基礎設施項目投產運行目標!
